Плитка у вану: як не перекладати двічі

Плитка у вану здається простою покупкою: обрали колір, порахували метри, замовили клей. Через рік шов біля ванни чорніє, підлога слизька після душу, а з сусідів знизу дзвонять про пляму на стелі. У більшості таких історій винна не «погана колекція», а те, що плитку сприйняли як гідроізоляцію, а коробку читали лише з лицьового боку.

Кахель захищає стіну від миття, а не перекриття від протікання. Вода йде крізь шви, клей і стик із ванною. Якщо ці три шари зібрані правильно, навіть бюджетна кераміка стоїть 15–20 років. Якщо ні — дорогий керамограніт відійде так само швидко, як дешевий 20×30.

Нижче — не каталог трендів, а робоча логіка: що має бути під плиткою, як читати маркування, який формат виживає в хрущовці 2–3 м² і що робити, коли шов уже потемнів.

Плитка не гідроізоляція: де насправді тече вода

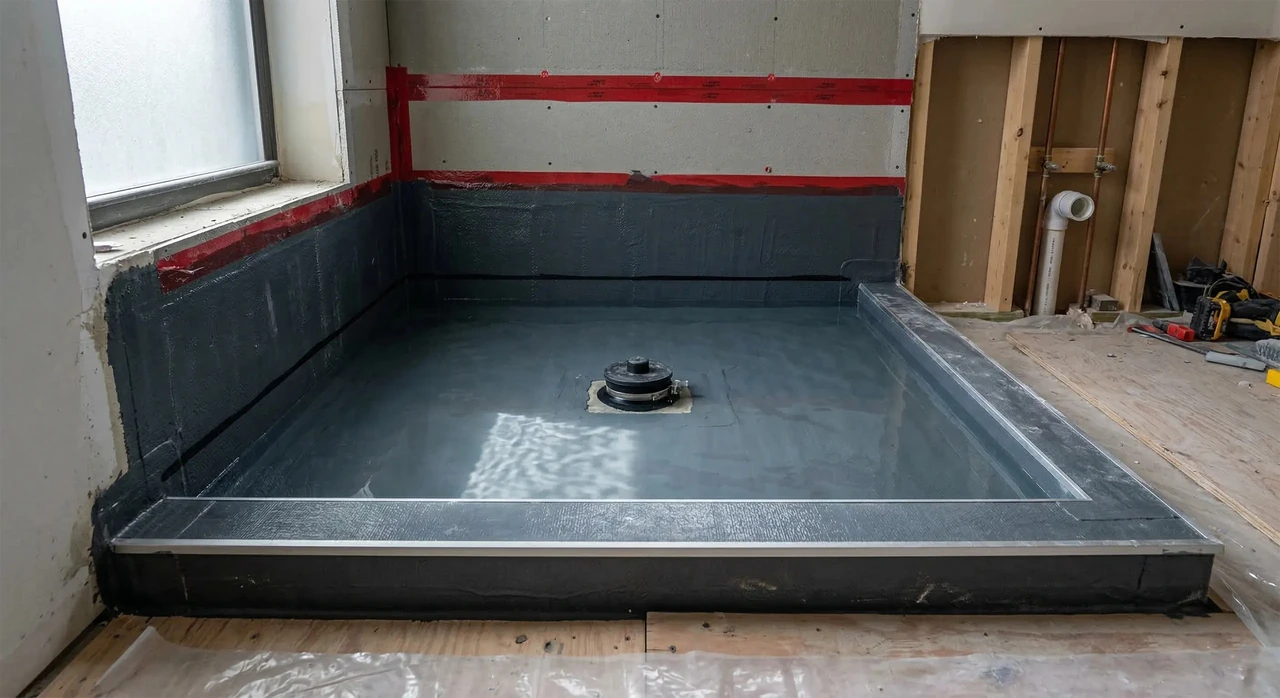

Глазур на кахлі майже не вбирає вологу. Проблема в іншому. Між плитками є шов. Під плиткою — шар клею з мікропорами. Біля ванни — рухомий стик, який «дихає», коли корпус нагрівається від гарячої води й остигає. Саме цими шляхами вода дістається стяжки, гіпсокартону й плити перекриття.

У багатоквартирному будинку це не естетика, а відповідальність перед сусідами. Для вологих зон діють вимоги ДБН щодо захисту перекриттів. Практичний мінімум, який підтверджують і норми, і серйозні підрядники, виглядає так:

  • уся підлога ванної — суцільний гідроізоляційний шар із заходом на стіни не менше 10–20 см по периметру, навіть у «сухому» куті за унітазом;
  • зона душу без піддона — стіни на висоту 1,8–2,0 м по всьому контуру поливу;
  • навколо ванни — стіни приблизно до 1,5–1,8 м, включно зі стіною змішувача;
  • проходи труб, стояків і трапів — манжети, не лише силікон з тюбика;
  • кути й примикання підлога–стіна — гідроізоляційна стрічка в тілі обмазки.

Обмазувальна полімерцементна або полімерна мастика для типової квартири зазвичай краща за рулонний бітум: вона безшовна, лягає в кути й сумісна з плитковим клеєм. Рулон має сенс на проблемному перекритті в приватному будинку, але стики біля стояків ним зробити складніше. Бітумну мастику «для даху» під кахель не беріть — багато складів погано тримають цементний клей.

Два шари обмазки — норма, один «щоб дешевше» — типова причина, чому через рік на стелі знизу з’являється руда пляма. Плитку кладіть лише після повного висихання мембрани: для більшості систем це 12–24 години, точний час дивиться на упаковці, а не «на око».

Окремо про міф «у душовій кабіні гідроізоляція не потрібна, бо є піддон». Піддон ловить прямий струмінь. Бризки й конденсат ідуть на стіни й підлогу навколо. Якщо кабіну ставлять на вже готову плитку без чаші гідроізоляції під нею, протікання шукають місяцями: вода виходить далеко від місця входу.

Маркування на коробці: PEI, водопоглинання і антиковзкість

Лицьова сторона коробки продає дизайн. Технічне життя плитки написане піктограмами збоку. Якщо купуєте плитку у вану «на око», легко покласти стіновий кахель на підлогу: він гарний, поки на нього не наступили мокрою ногою з піском із коврику.

Водопоглинання за ISO 13006 / EN 14411 (в Україні орієнтир також ДСТУ Б В.2.7-282:2011) ділить пресовану плитку на групи:

  • BIa, ≤ 0,5% — керамограніт. Майже склоподібний черепок, тримає вологу, підходить на підлогу душової й на теплу підлогу;
  • BIb, 0,5–3% — щільна плитка для підлоги всередині;
  • BIIa, 3–6% — звичайна підлогова кераміка для житла, не для вулиці;
  • BIII, понад 10% — класична настінна плитка. На підлогу її не кладуть: черепок пористий, міцність на згин нижча.

Для стін ванної BIII нормальна. Для підлоги беріть не більше 3%, у мокрій зоні душу — керамограніт. Формула «чим менше вбирає, тим краще для підлоги» працює завжди. Зустрічне твердження з деяких магазинів, ніби «на підлогу треба понад 3%», плутає групу класифікації з вимогою до вологостійкості.

Клас стирання PEI стосується лише глазурованої підлоги. PEI I — стіни. PEI II — ванна й туалет, де ходять босоніж або в тапках. PEI III — житлові кімнати з піском на підошві. Для домашньої ванної PEI II–III достатньо. PEI V на 3 м² санвузла — переплата, якщо тільки не хочете ту саму колекцію продовжити в коридор.

Антиковзкість на мокрій підлозі важливіша за PEI. За шкалою R (DIN 51130) для житлової ванної мінімум — R10. Для душової підлоги й зони виходу з ванни надійніше R11. Полірований керамограніт «під мармур» у мокрому стані працює як лід. Мат, софт-мат або легка структура миються гірше за глянець на пів тону, зате по них не їдуть.

Дві позначки, які ігнорують майже всі: тон і калібр. Тон — відтінок партії випалу. Калібр — фактичний розмір після печі, він відрізняється від номіналу на частки міліметра. Змішали коробки з різним калібром — шов «гуляє», система вирівнювання не рятує. Перед оплатою звірте код тону й калібру на всіх упаковках. Докупляти «таку саму» через місяць часто неможливо: партія пішла.

Перший ґатунок означає, що виробник відбракував явні дефекти глазурі й геометрії. Другий ґатунок дешевший на 20–40% і прийнятний на стіну господарського санвузла, якщо перебрати плитку руками. На підлогу видимої зони й на ректифікований шов 1,5–2 мм другий ґатунок не беріть: кривизна вилізе одразу.

Формат, який «з’їдає» маленьку ванну — і той, що рятує

Типова ванна в хрущовці — 2–3 м², у панельному будинку часто 1,5 × 2,1 м. На такій площі плитка 120 × 60 виглядає ефектно на рендері й важко в житті. Великий формат вимагає рівної площини: перепад по стіні понад 2–3 мм на метр дає «сходинку» (ліпаж), яку видно під боковим світлом спота.

Рахуйте не «подобається / не подобається», а кратність. Стіна 150 см і плитка 60 см дають два цілих і обрізок 30 см. Якщо обрізок падає в дальній кут за ванною — нормально. Якщо вузька смужка 4–5 см виходить на видимий край біля дверей — кімната виглядає зібраною нашвидкуруч. Формати 20 × 50, 25 × 40, 30 × 60 часто лягають на типові стіни з меншою кількістю кривих підрізок, ніж модний 75 × 150.

Запас матеріалу для маленького приміщення більший, ніж здається. На площі до 10 м² додавайте 10% на пряму розкладку, 12–15% на діагональ і «ялинку», 15% на мозаїку й дрібний квадрат. Діагональ у хрущовці ще й піднімає ціну роботи на 15–20%: різати доводиться майже кожну крайню плитку.

Практичний приклад. Підлога 1,5 × 2,1 м = 3,15 м². Стіни висотою 2,5 м: периметр 7,2 м × 2,5 = 18 м², мінус двері ≈ 1,4 м², маємо ≈ 16,6 м² стін. Разом близько 20 м² облицювання. З запасом 10% — 22 м². Плитка 30 × 60 (0,18 м²) — це орієнтовно 123 штуки. Якщо колекція продається коробками по 1,44 м², беріть 16 коробок і не «оптимізуйте» до 15: одна коробка про запас коштує менше, ніж доставка іншої партії через пів року.

Великий формат усе ж має місце — на стіні без вікон і ніш, якщо основу вивели під правило. Менше швів, простіше мити, візуально менше «клітинки». У 2026 році дизайнери паралельно повернули дрібний квадрат 10 × 10, зелідж із нерівним краєм і суцільне облицювання «tile drenching»: одна й та сама плитка йде з підлоги на стіни, інколи на стелю ніші. Для ванни 2,5 м² суцільне поле світлого каменю працює краще, ніж п’ять декорів і бордюр посередині стіни.

Глянець збільшує світло, але показує кожну краплю й пасту. Мат ховає вапняний наліт, типовий для жорсткої води в багатьох містах України. Якщо не готові протирати стіни після кожного душу — беріть мат або сатинову поверхню, а глянець залиште на фартух за умивальником, де його реально витерти.

Кераміка, керамограніт, мозаїка: що класти куди

Суперечка «кахель чи керамограніт» без сценарію порожня. Різні зони ванної ставлять різні вимоги, і мішати матеріали нормально, якщо збігаються товщина, калібр і задум шва.

Матеріал Водопоглинання Куди логічно Слабке місце
Настінна кераміка (BIII) понад 10% стіни, крім підлоги душу не для підлоги; б’ється на кутах
Підлогова кераміка (BIIa) 3–6% підлога «сухої» зони біля унітаза слизька, якщо полірована
Керамограніт (BIa) ≤ 0,5% підлога, душ, тепла підлога потребує клею C2, важко різати
Скляна / керамічна мозаїка залежить від основи ніша, піддон, криволінійні ділянки багато швів, дорожчий монтаж

Джерело класифікації: ISO 13006 / EN 14411; орієнтир для ринку України — ДСТУ Б В.2.7-282:2011.

Керамограніт на стіни ванної має сенс, коли хочете одну колекцію «під камінь» і на підлогу, і на душову. Він важчий і майже не вбирає клей: потрібен склад класу C2TE, для плит від 60 см і теплої підлоги — C2TE S1 (еластичний). Звичайний C1 «для кахлю» під низькопористий черепок відпускає плитку через сезон: адгезія падає, з’являється бухтіння.

Мозаїка виправдовує себе там, де велика плитка дає кривий клин: радіусний піддон, трап зі розухилкою, колона стояка. На всю стіну 2,5 м заввишки мозаїка — це години затирки й вічний догляд за сіткою швів. Компроміс: мозаїка в мокрій зоні на висоту поливу, далі — рядова плитка тієї ж гами.

Плитка «під дерево» на підлозі ванної виглядає тепло, але беріть лише керамограніт із рельєфом R10+. Ламінат і інженерна дошка у вологій зоні без порога — ризик розбухання. Кварцвініл із замком переживає краплі, проте стик із душовим трапом він тримає гірше за плитку на гідроізоляції.

Клей наносьте на основу гребінкою, а на керамограніт від 30 × 60 — ще й на зворот плитки (комбінований метод). Порожнечі під плиткою накопичують конденсат і тріскаються від випадкового удару кришки унітаза чи падіння фена. Простукування після укладання має давати однаковий глухий звук, не «бух».

Три помилки, через які плитка відходить через рік

У реальних кейсах ремонт «перекладають» не через колір, який набрид, а через три технічні дірки. Вони дешевші за саму плитку — і саме тому їх «оптимізують».

1. Затирка замість силікону біля ванни

Цементна затирка жорстка. Ванна з акрилу чи сталі при наповненні гарячою водою змінює геометрію на міліметри. Жорсткий шов тріскається, вода затікає за екран і під плитку. Стик ванна–стіна — це деформаційний шов. Його заповнюють санітарним силіконом із фунгіцидом, попередньо проклеївши малярну стрічку для рівної кромки.

Кислотний силікон не кладіть на натуральний камінь і деякі метали. Для акрилової ванни й кераміки підходить нейтральний санітарний склад. Ширина шва 3–5 мм. Тонка «ниточка» відірветься за місяць.

2. Гіпсовий клей і «суха» стіна без ґрунту

Гіпсові суміші боятся постійного зволоження. На ГКЛ і штукатурку у ванній потрібен вологостійкий каркас, ґрунтовка, гідроізоляція й цементний клей. Плитка, посаджена на гіпс «бо так швидше», відходить пластами після першого сезону конденсату на стояку.

Друга споріднена помилка — класти на фарбу, стару олійну шпаклівку або на перепад 10 мм «на товстий шар клею». Клей — не вирівнювальна суміш. Стіну женуть штукатуркою, підлогу — стяжкою, і лише потім облицьовують.

3. Цементна затирка в душі без просочення

Цементна затирка вбирає бруд і мило. У шві селиться грибок, особливо при слабкій вентиляції типової української ванни без вікна. Епоксидна затирка вбирає приблизно в 50 разів менше води, не темніє від іржі змішувача й миється як пластик. Вона дорожча і вимагає швидких рук: час життя замісу короткий, інструмент треба відмивати одразу.

Компроміс для бюджету: епоксид у душовій і на підлозі, якісна цементна CG2 з водовідштовхувальним просоченням — на «сухих» стінах. Колір шва краще на тон темніший за плитку: світла затирка на білому кахлі через пів року стає сірою від жорсткої води, і це видно з порога.

До цього тріо часто додається четвертий дрібний гріх: забутий ревізійний люк на стояку. Зашити труби наглухо плиткою — значить розбити стіну при першому прориві. Люк у колір шва або прихований на магнітах закладайте в розкладку до покупки плитки, а не після.

Шов почорнів або плитка «бухтить»: що робити

Не кожна пляма — привід знімати всю ванну. Спершу визначте, чи проблема на поверхні, чи вже під плиткою.

Чорні точки на швах. Якщо плитка тримається, а чорнота лише в затирці — це грибок у пористому шві. Вимийте шов засобом на основі кисню або спеціалізованим складом для затирки, висушіть, просочіть. Хлор «білить» на тиждень і роз’їдає цемент. Якщо шов кришиться — вичистіть його шабером на глибину 2–3 мм і перезатріть. У душі після цього логічніше перейти на епоксид, ніж фарбувати старий цемент.

Силікон відстав «ковбаскою». Немає сенсу мазати новий шар поверх старого — він не прилипне. Виріжте весь шов, зніміть залишки хімією для силікону, знежирте, висушіть добу при відкритій кватирку чи з осушувачем. Потім новий санітарний шов. Якщо під ванною стоїть вода — спочатку шукайте протікання сифону, а не косметику шва.

Плитка бухтить при простукуванні. Порожнеча під однією плиткою біля краю — локальний ремонт: обережно вибити, вичистити клей, покласти заново. Якщо бухтить поле з п’яти–шести плит — відшарувався шар. Часто так гине облицювання на гіпсі або на гідроізоляції, яку «поклали й одразу клеїли». Тут латка не працює: знімайте зону до основи, перевіряйте гідроізоляцію, кладіть знову.

Сіль, білий наліт на швах. Висоли йдуть із вологого клею або стяжки, коли вода виносить солі назовні. Це сигнал, що волога ходить у конструкції. Протирати кислотою можна, але якщо наліт повертається — перевірте вентиляцію, ухил піддона й цілісність мембрани.

Тріщина через плитку, не по шву. Так ламається плитка, коли основа «гуляє»: нова стяжка без швів, тепла підлога з різким нагрівом, просідання скриньки з гіпсокартону. Заміна однієї плитки без усунення руху дасть тріщину на сусідній. Тут уже потрібна діагностика основи, а не нова коробка кахлю.

Вентиляція — суміжний важіль, про який забувають після затірки. Закритий вентканал, герметичні двері без перетікання повітря й постійна сушарка білизни в санвузлі тримають вологість високою годинами. Грибок у шві тоді з’являється навіть на епоксиді — уже на поверхні. Решітка каналу має бути відкрита, зазор під дверима — 1,5–2 см, рушник після душу — не на батарею стояка в кутку без руху повітря.

Коли варто зупинитися і викликати майстра

Самостійно реально покласти просту стіну 20 × 30 на рівну штукатурку в туалеті. Є роботи, де помилка коштує стелі сусідам і демонтажу сантехніки.

Звертайтеся до плиточника з портфоліо мокрих зон, якщо є хоча б один пункт:

  • душ без піддона з лінійним трапом і розухилкою 1–2%;
  • плитка від 60 см на стінах або тонкий слаб 6 мм;
  • тепла підлога під керамогранітом;
  • дерев’яне перекриття в приватному будинку;
  • старий шар «пиріг» із радянської штукатурки, гіпсу й клею на ПВА — його треба знімати, а не нарощувати;
  • після протікання зверху: основа мокра, запах, відшарування.

Перед договором зафіксуйте: хто робить гідроізоляцію, який клей і затирка входять у ціну, чи є системи вирівнювання (SVP/клини), хто ріже отвори під змішувач, чи залишають запас плитки з тієї ж партії. «Укладання під ключ» без розшифровки часто означає, що мембрану «й так добре» намастять одним шаром, а силікон біля ванни «якось потім».

Перевірка роботи не потребує приладу. Дивіться шов на просвіт бокового ліхтарика: сходинки більше 1 мм на ректифікаті — брак. Простукайте поле. Натисніть на ванну з водою й подивіться, чи не рве силікон. У душі вилийте відро води: калюжа біля стіни означає, що ухил зібраний «на око».

Якщо майстер пропонує класти плитку на фарбу, ігнорувати люк стояка або «закрити все епоксидом замість гідроізоляції» — це не економія. Епоксидна затирка не замінює чашу мембрани під плиткою. Вона лише повільніше пускає воду в уже зібрану помилку.

Ключові інсайти. Плитка у вану працює як одяг стіни, а не як дах. Спершу чаша гідроізоляції з стрічкою в кутах, потім клей за класом черепка, потім шов: епоксид у мокрому, силікон на стику з ванною. Формат підбирайте під довжину стіни, а не під картинку з соцмереж: у 2–3 м² зайвий обрізок 4 см видно щодня. На коробці дивіться водопоглинання, PEI, R-клас, тон і калібр — і купуйте запас тієї ж партії. Коли шов почорнів, спочатку сушать і чистять; коли плитка бухтить полем — знімають до основи. Так ремонт переживає не сезон, а наступну заміну змішувача.
