Більшість людей шукають дизайн проект будинку уже після того, як купили ділянку або навіть залили фундамент. У цей момент у голові змішані дві різні речі: архітектурний проєкт, без якого будинок не можна законно звести, і дизайн-проєкт інтер’єру, без якого ремонт перетворюється на імпровізацію наживо. Ціна помилки — не «не той колір стін», а зайві сотні тисяч гривень і планування, у якому незручно жити.
Нижче — не каталог стилів і не реклама студій. Це робоча карта: що саме має лежати в папці, як відрізнити картинку від документації, скільки це коштує у 2026 році, які норми вже змінили правила гри і що робити, якщо будівництво вже пішло без креслень.
Якщо коротко: хороший проєкт економить не на красі, а на переробках. Поганий — виглядає ефектно в презентації й розвалюється на першому тижні штукатурки.
Два різні документи під однією назвою
На ринку слово «проєкт будинку» продають усім підряд. Архітектор має на увазі комплект для будівництва коробки. Дизайнер інтер’єру — сценарій внутрішнього оздоблення. Підрядник інколи показує 3D-картинку й називає її «повним проєктом». Це три різні продукти з різною юридичною вагою.
Архітектурний (і конструктивний) проєкт відповідає на питання: де стоїть будинок на ділянці, які в нього габарити, несучі конструкції, вузли, покрівля, фундамент, фасади. Саме він потрібен для будівельного паспорта або схеми намірів забудови, для кошторису «коробки» і для того, щоб виконроб не вигадував перемички на око.
Дизайн-проєкт інтер’єру з’являється пізніше або паралельно. Він фіксує, як родина житиме всередині: зонування, меблі, світло, розетки, сантехніка, розгортки стін, специфікації матеріалів. Без нього можна звести стіни. З ним — не доведеться довбати свіжу стяжку, бо унітаз «не туди сів», а витяжка не має каналу.
У реальних кейсах часто замовляють лише візуалізації «щоб зрозуміти атмосферу», а робочі креслення пропускають. Потім бригада кладе плитку за фото з телефону, і розбіжність у два сантиметри на розгортці санвузла коштує нового комплекту кераміки.
Є ще третій шар — інженерія: опалення, вентиляція, водопровід, каналізація, електрика, слабкострумка. Частина студій вшиває базові плани електрики й сантехніки в дизайн-проєкт. Повноцінні розрахунки теплопотужності, гідравліки й вентиляції — це вже окремі розділи ОВ і ВК. Для будинку 150–200 м² економити на них небезпечніше, ніж на декоративній штукатурці.
Коли вистачить типового комплекту, а коли ні
Каталожний проєкт (Z500 і подібні лінійки) закриває задачу, якщо ділянка рівна, відступи від меж виконуються без акробатики, орієнтація фасаду збігається з сторонами світу, а склад родини вкладається в готову сітку кімнат. Такий комплект дешевший і швидший: орієнтир ринку — 15–40 тис. грн за документацію, плюс адаптація фундаменту під геологію.
Індивідуальний проєкт потрібен, коли ділянка вузька, зі схилом, з високими ґрунтовими водами, з червоними лініями чи охоронними зонами, коли в одному будинку мають жити три покоління, або коли вже стоїть стара коробка й ідеться про реконструкцію. Змінювати типове планування «по чуть-чуть» інколи виходить дорожче за авторську роботу з нуля: кожна пересунута стіна тягне сходи, вентиляційні канали й конструкцію перекриття.
Що саме має лежати в папці, а не в презентації

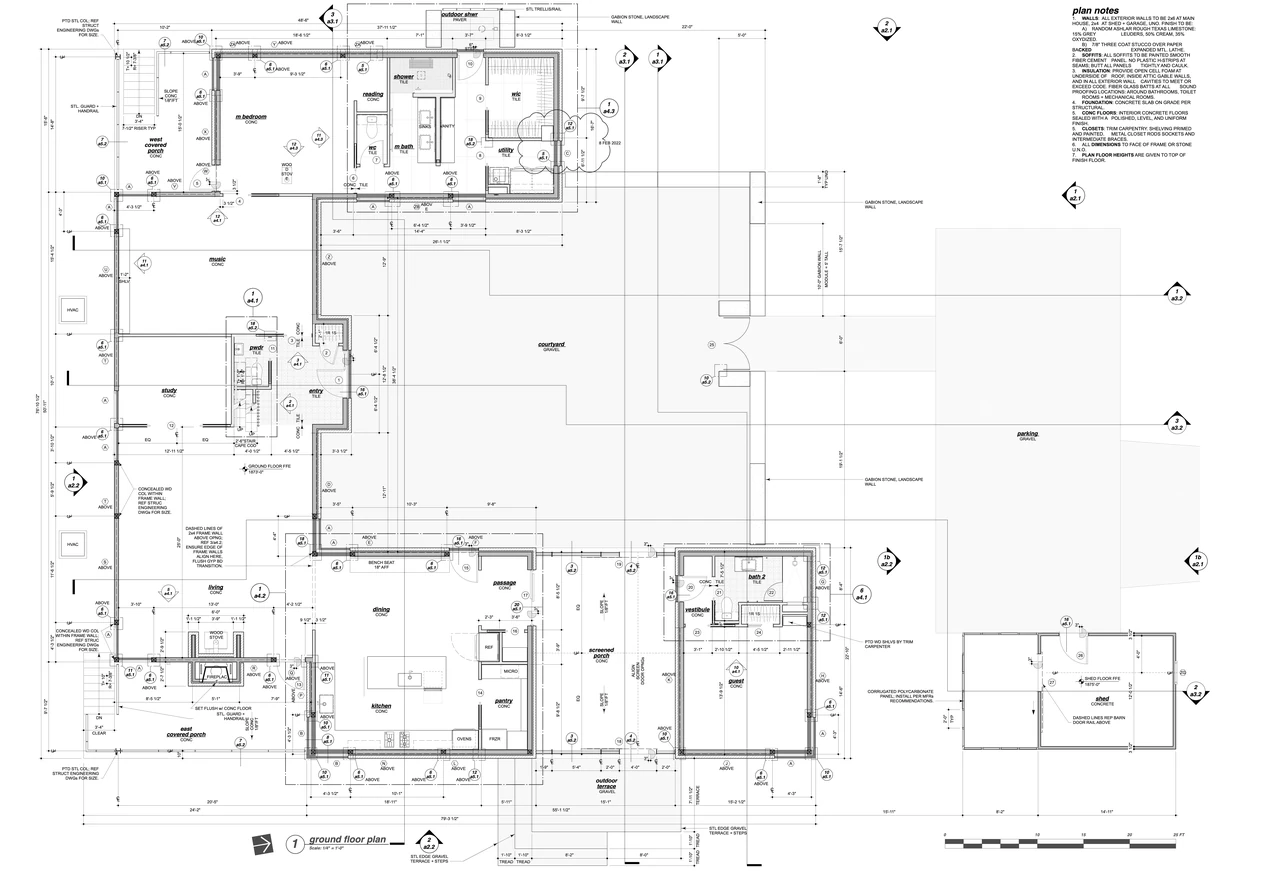

Нормальний дизайн проект будинку — це не «гарні картинки в PDF». Це послідовність документів, за якими можна скласти кошторис, закупити матеріали без залишку «на всяк випадок» і прийняти роботу підрядника без сварки «ми ж так розуміли».
Мінімальний робочий комплект інтер’єру виглядає так:
- обмірний план із прив’язкою вікон, дверей, стояків, вентканалів і перепадів висот;
- плани демонтажу й монтажу перегородок з товщиною та матеріалом;
- план розстановки меблів із реальними габаритами й шириною проходів;
- плани підлоги, теплої підлоги, стелі з рівнями й розрізами ніш;
- плани освітлення, вимикачів (у тому числі прохідних), розеток і слабкострумки;
- план сантехніки з прив’язками виводів;
- розгортки стін мокрих зон і складних приміщень;
- відомості оздоблення, специфікації світла, сантехніки й меблів.
Архітектурно-будівельний комплект — інший. Туди входять ситуаційна схема й прив’язка до меж ділянки, плани поверхів, фасади, розрізи, план покрівлі, специфікації вікон і дверей, конструктив фундаменту й перекриттів, вузли, кроквяна схема. Без цього «побудувати за 3D» означає перекласти відповідальність на виконроба.
3D-візуалізація корисна, але вона не замінює жодного з цих аркушів. Рендер показує настрій і поєднання фактур. Креслення показує, на якій висоті вимикач і чи проходить короб між балкою й стелею. Якщо в договорі написано «дизайн-проєкт», а на виході лише ракурси вітальні — ви купили ілюстрацію.

Окремо перевірте, у якому вигляді віддають файли. Будівельникам зручний PDF у масштабі з розмірами на аркуші. Для себе залиште вихідники (DWG, Archicad, Revit): через пів року, коли вирішите додати гардеробну, правити картинку з Pinterest уже пізно.
Технічне завдання: як говорити мовою фактів, а не настрою
Дизайнер не читає думки. Якщо технічне завдання зводиться до «хочемо світло, затишно, сучасно, як у скандинавів», на виході отримаєте усереднений інтер’єр, який однаково пасує будь-якій чужій родині.
Зберіть факти до першої зустрічі. Скільки людей живе постійно і хто приїжджає на вихідні. Хто працює з дому й потребує тиші. Чи є тварини, музичні інструменти, майстерня, сушарка, друге авто. Як готуєте: мікрохвильовка й кава чи повноцінна вечеря на шістьох щодня. Де сушити білизну взимку. Чи потрібна окрема кімната для гостей, чи достатньо дивана.
Далі — сценарії руху. Ранок родини з двох дорослих і двох дітей: хто перший у ванній, чи не перетинаються потоки «на кухню» і «в школу», чи є брудна зона біля входу, куди падає верхній одяг і взуття. У будинку це критичніше, ніж у квартирі: з’являються тамбур, котельня, комора, гараж, тераса. Якщо їх немає в ТЗ, їх «забудуть» і потім вирізатимуть із коридору.
Зафіксуйте бюджет ремонту до вибору керамограніту під мармур. Дизайнер, який не знає стелі витрат, намалює рішення з прихованими плінтусами, трековими системами й столяркою на замовлення. Потім доведеться різати проєкт на ходу — а це нова платня й зірвані терміни.
Орієнтація ділянки теж частина ТЗ, не «дрібниця архітектора». Південна вітальня з панорамним склінням без виносів і жалюзі влітку перетворюється на теплицю. Північна кухня без нормального світла змусить палити люстри серед дня. Спальню батьків і дитячу краще розвести з котельнею, сходами й вхідною групою: нічний шум у каркасному й газобетонному будинку поширюється інакше, ніж здається на папері.
Що виміряти самостійно, якщо будинок уже стоїть
Якщо коробка готова, не покладайтеся лише на техпаспорт. Заміряйте діагоналі кімнат: різниця в 3–4 см на 5 метрах — уже перекіс, який вб’є стик плитки. Перевірте висоту до перекриття в кількох точках, товщину стін, розташування вентканалів, виводи каналізації, глибину підвіконня. Сфотографуйте всі інженерні «сюрпризи» — колони, ригелі, короби. Саме з них починається чесний дизайн-проєкт, а не з референсу з Instagram.
Скільки коштує і за що саме платите
Ціна «за квадрат» без складу пакета — порожнє число. На ринку 2025–2026 років вилка велика, бо під одним ярликом продають і три плани зонування, і повний альбом із авторським наглядом.
| Тип робіт | Що отримуєте | Орієнтир вартості |
|---|---|---|
| Ескізний архітектурний проєкт | Плани, фасади, розрізи, прив’язка до ділянки, 3D. Часто достатньо для будпаспорта | від 10 $/м² |
| Робочий архітектурно-конструктивний | Фундамент, перекриття, вузли, крокви, специфікації | від 20 $/м² |
| Інженерні розділи (ОВ, ВК) | Опалення, вентиляція, водопровід, каналізація, специфікації | від 10 $/м² |
| Дизайн-проєкт без візуалізацій | Обміри, планування, робочі креслення | 400–800 грн/м² |
| Повний дизайн-проєкт будинку | Планування, 3D, креслення, відомості матеріалів | 800–1 500 грн/м² |
| Типовий каталожний проєкт | Готовий комплект із можливістю адаптації | 15–40 тис. грн за комплект |
Джерело: відкриті прайси українських бюро та огляди ринку 2025–2026 років; курс і наповнення пакета звіряйте в договорі.
Проєктування й геологія разом зазвичай тримаються в межах 3–7% бюджету будівництва, або орієнтовно 700–2 000 грн/м², якщо брати архітектуру, дослідження ґрунту й кошторис «коробки». Саме будівництво під ключ у 2026 році по ринку закладають від приблизно 16 до 35+ тис. грн/м² залежно від матеріалу й регіону: Київ і область дорожчі, інші області часто на 15–25% нижчі.
Для будинку 160 м² повний інтер’єрний пакет за 1 000 грн/м² — це 160 тис. грн. Здається відчутно. Переробка вже покладеної плитки в двох санвузлах, перенос стояка й нова електрика «бо розеток не вистачило» легко з’їдає цю суму за місяць. Студії, які ведуть авторський нагляд, оцінюють економію на переробках у 15–25% — цифра рекламна, але логіка жива: найдорожче в ремонті не дизайнер, а простої бригади й зіпсовані матеріали.
Дивіться не лише ставку. У договорі мають бути етапи й відсотки оплати (типова схема 30/40/30), кількість варіантів планування, кількість ракурсів 3D, кількість безкоштовних правок, формат видачі, чи входять виїзди на обміри, чи є авторський нагляд. «Безлімітні правки» на практиці означають, що проєкт ніколи не закриється. Краще зафіксувати два кола правок на етап і окремий тариф за наступні.

Помилки, які з’їдають бюджет ще до першої цеглини
Найдорожчі промахи трапляються не на виборі шпалер. Вони закладаються, коли проєкт ще «майже готовий» і всім нетерпиться копати.
Будують за картинкою фасаду. Красивий двоповерховий об’єм на вузькій ділянці не влізає у відступи, затіняє сусіда або виходить на червону лінію. Пересувати будинок після котловану — це новий проєкт і нові гроші.
Ігнорують геологію. Типовий стрічковий фундамент «як у сусіда» на пливунах чи високих водах дає тріщини ще до оздоблення. Дослідження ґрунту коштує порівняно мало (орієнтир 12–25 тис. грн), переробка фундаменту — сотні тисяч.
Планують інтер’єр після коробки. Тоді мокрі зони другого поверху висять не над санвузлом першого, а над вітальнею. Каналізацію тягнуть коробами по стелі. Витяжку кухні-острова ведуть через три приміщення. Це класика «спочатку зведемо, потім придумаємо».
Немає складу й технічних приміщень. У будинку без комори, пральні й нормальної котельні речі розповзаються по коридорах, а котел із баком ГВП стоїть у гардеробі. На папері метраж «чистий і світлий». У житті — вічний безлад.
Світло й розетки малюють «на око». Після меблів виявляється, що ліжко закрило єдину розетку, а над островом немає окремого контуру. Штробити фініш — найдорожчий спосіб додати точку живлення.
Вікна ставлять «для вау». Суцільне скління на захід без козирка й нормального склопакета піднімає рахунок за кондиціонер і вицвітає підлогу. Енергетичні норми тут не абстракція: за ДБН В.2.6-31:2021 для І кліматичної зони опір теплопередачі зовнішніх стін — не нижче 3,3 м²·К/Вт, покрівлі — 6,0, перекриття над холодним підвалом — 3,75, вікон — 0,75. Новим будівлям орієнтують мінімум клас C; нижче D для нового будівництва фактично закритий шлях.
Плутають стиль і ергономіку. Вузькі проходи «щоб було більше меблів», кухня без робочого трикутника, сходи без нормального підсходу, санвузол 3 м² «бо так гарніше на плані». ДБН В.2.2-15:2019 задає нижні межі: кухня — від 8 м², спальня на одну людину — 8 м², на двох — 10 м², суміщений санвузол — від 3,8 м², туалет з умивальником — від 1,5 м². Це не розкіш, а мінімум, нижче якого користуватися приміщенням фізично незручно.
З практики: сім’я затверджує «відкритий простір» 60 м² без жодної глухої зони, а через рік ставить ширми й шафи-перегородки, бо телевізор, уроки й дзвінки Zoom не живуть в одній акустиці. Відкрите планування працює, коли є друга тиха кімната й продумана вентиляція запахів з кухні. Інакше це не свобода, а постійний шум.
Норми, дозволи і те, що змінила постанова №305
Навіть ідеальний інтер’єр нічого не вартий, якщо будинок не можна ввести в експлуатацію. У березні 2026 року Кабмін постановою №305 від 4 березня 2026 року перекроїв спрощену процедуру для приватного будівництва. Будівельний паспорт не скасували — його звузили й розвели зі схемою намірів забудови.
| Об’єкт | Документ-основа після 13.03.2026 | Наступний крок |
|---|---|---|
| Окремий будинок до 200 м², до 2 поверхів (без мансарди) | Схема намірів у ЄДЕССБ (на час воєнного стану + 1 рік) або будпаспорт | Повідомлення про початок робіт |
| Окремий будинок 200–500 м², до 2 поверхів | Будівельний паспорт обов’язковий | Повідомлення про початок робіт |
| Зблокований будинок, таунхаус, «на трьох зі спільною стіною» | Спрощений порядок закритий: потрібні містобудівні умови й повний проєкт | Повна дозвільна процедура |
| Будинок понад 500 м² або вищої поверховості | МУО, робочий проєкт, авторський і технічний нагляд | Повідомлення / дозвіл залежно від класу наслідків |
Джерело: постанова КМУ №305 від 04.03.2026 та роз’яснення щодо її застосування.
Схема намірів — електронний документ у ЄДЕССБ, який підписує сертифікований архітектор або інженер. Паперової «саморобної схеми від руки» система більше не приймає як рівноцінну. Історичні ареали й зони обмежень зі спрощення випадають: там без наукової й містобудівної документації не обійтися.
Повідомлення про початок робіт подають через портал Дія. Це безоплатно, але лише після того, як є право на землю і документ-основа (паспорт або схема). Будувати «поки оформлюємо» — шлях до зупинки робіт і проблем із введенням в експлуатацію.
Окреме питання 2026 року — укриття. Закон №4778-IX зробив захисні споруди обов’язковими для нового будівництва багатоквартирних будинків і низки громадських об’єктів класів СС2 і СС3. На індивідуальний садибний будинок класу СС1 ця вимога не поширюється. Відсутність укриття не є підставою відмовити в повідомленні чи введенні в експлуатацію приватного будинку. Водночас ніхто не забороняє закладати захищений простір добровільно: підвал із посиленим перекриттям, двома шляхами евакуації, припливом повітря і запасом води. Якщо родина цього хоче — рішення треба приймати на етапі архітектури, а не коли коробка вже стоїть.

Якщо вже будуєте без проєкту
Зупиніться на день і зніміть фактичний стан. Не «приблизно як на ескізі», а обміри того, що вже стоїть: осі, висоти, товщини, виводи комунікацій. Потім розкладіть рішення на три кошики.
Несучі й інженерні — чіпати першими. Якщо стіна, яку хочете знести, тримає перекриття, або каналізація другого поверху вже закладена не туди, далі декорувати немає сенсу. Тут потрібен конструктор, не лише дизайнер.
Планування — фіксувати жорстко. Поки є шанс пересунути ненесучу перегородку на 30 см і врятувати нормальну ванну — робіть це зараз. Після стяжки й штукатурки кожен сантиметр дорожчає в рази.
Декор — відкласти без жалості. Колір стін, тип панелей, модель світильника можна обрати за два тижні до малярки. Переносити стояк «під вазу в ніші» — ні.
Далі зберіть короткий as-built: фото кожного приміщення з чотирьох сторін, відео проходу по будинку, список уже закупленого. Віддайте це дизайнеру з фразою: «Працюємо від факту, не від мрії». Хороший фахівець не буде соромити за хаос. Він позначить, що ще можна врятувати без демонтажу, а що дешевше лишити як є.
Якщо підрядник уже «спростив» вузол і відхилився від навіть чорнового ескізу — зафіксуйте це актом і фото. Інакше потім не доведете, хто вирішив урізати утеплення чи поставити інші вікна. Авторський нагляд у такій ситуації — не розкіш, а єдина людина, яка читає креслення швидше за бригаду.
Коли варто зупинитись і викликати фахівця
Не кожну стіну треба віддавати архітектурному бюро. Але є точки, після яких самодіяльність майже завжди дорожча за гонорар.
- ділянка зі схилом, підпорами, підтопленням або близько до червоних ліній;
- будинок від 200 м² — змінюється і дозвільний маршрут, і складність інженерії;
- реконструкція старого будинку, надбудова, об’єднання з гаражем чи літньою кухнею;
- хочете панорамне скління, консоль, експлуатовану покрівлю, басейн, сауну;
- плануєте жити разом кільком поколінням або поєднати житло з майстернею / кабінетом прийому клієнтів;
- сусід уже має конфлікт по межі, або ви самі сумніваєтеся у відступах;
- коробка стоїть, а жодного узгодженого плану електрики й сантехніки немає;
- підрядник пропонує «зробимо як завжди, навіщо вам ці креслення».
На першу консультацію несіть не «папку натхнення», а кадастр ділянки, містобудівні обмеження (якщо є), геологію, техпаспорт або обміри, бюджет і список сценаріїв життя. За годину нормальний архітектор скаже, чи проходите ви в спрощений порядок, чи треба індивідуальний конструктив і чи взагалі ваш «відкритий простір на всю ширину фасаду» сумісний із нормами й кліматом.
Суміжна річ, про яку рідко думають на старті, — ділянка навколо будинку. В’їзд, розворот авто, ухил вимощення, зливова каналізація, септик або підключення до мереж, місце для теплового насоса й зовнішнього блоку, освітлення двору. Якщо ландшафт і інженерію «домальовують потім», фасад уже не врятує калюжі під порогом і гул компресора під вікном спальні.
Ключові інсайти
Дизайн проект будинку — це два контури, які мають зійтися до котловану: зовнішній (архітектура, конструкції, дозволи) і внутрішній (сценарії життя, креслення, специфікації). Картинка продає емоцію. Альбом креслень продає передбачуваний кошторис.
Не купуйте «проєкт», поки не побачили склад аркушів, кількість правок і те, хто несе відповідальність, якщо за цими аркушами неможливо побудувати. Не починайте коробку, поки мокрі зони, сходи, вентканали й орієнтація вікон не стоять на плані. Не ігноруйте дозвільний контур 2026 року: для будинку до 200 м² схема намірів може закрити старт, від 200 до 500 м² будівельний паспорт знову обов’язковий, а таунхаус зі спрощення випав.
Якщо вже в процесі — виміряйте факт, відсортуйте рішення на несучі, планувальні й декоративні, і лише тоді кличте дизайнера. Проєкт, зроблений вчасно, майже непомітний. Його відсутність помітна щодня: у вузькому tamбурі, у розетці за шафою, у рахунку за тепло і в нервах на прийманні робіт.
